文章來源于公眾號:悠游2019,作者:成永剛,原文鏈接:高海拔斷層破碎帶邊坡病害處治
高海拔地區由于空氣相對稀薄,人工效率大幅下降,故邊坡病害處治時宜盡量采用機械施作或采取輕型支擋工程,盡量減少人工施作規模。且應盡量提高工程的防凍標準,防止凍融造成防治工程的失效。
處于斷層破碎帶的邊坡病害處治,宜盡量避免松散斜坡上的長細比過大工程設置,力求準確核查工程的有效錨固能力,避免處治工程失敗。且工程的設置應盡量考慮到現場可實施性,避免施工難度過大造成工程質量難以有效控制。
基于此,高海拔斷層破碎帶邊坡病害的處治,應在充分考慮工程有效錨固能力基礎上,優先考慮機械施工的輕型支擋工程。尤其是對高烈度地震區,輕型支擋工程較傳統圬工擋墻具有明顯的優勢。
案例
某海拔約3300m高海拔自然斜坡坡度約25°左右,地表植被茂盛,匯水面積大。地表為厚約1.5m的含碎石粉質粘土層,下伏斷層破碎帶板巖。區內地震烈度為Ⅷ 度,地震動峰值加速度0.3g。
二級公路采用開挖自然斜坡后,在坡腳設置高9m漿砌片石擋墻進防護,墻后采用1:0.75坡率開挖的形式,邊坡最大高度15m。

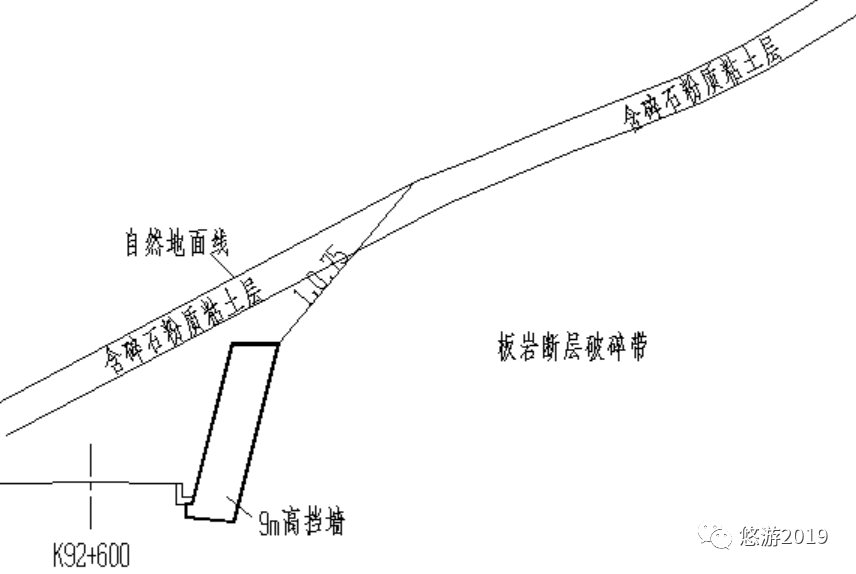

圖1 原設計工程地質斷面圖
邊坡開挖到位,在坡腳擋墻工程完工后不久,由于高海拔地區漿砌片石擋墻質量較差,坡體含水量較高,以及邊坡坡率較陡的原因,造成寬約50m范圍內的邊坡發生垮坍,坡面滲水嚴重,下部擋墻損壞。

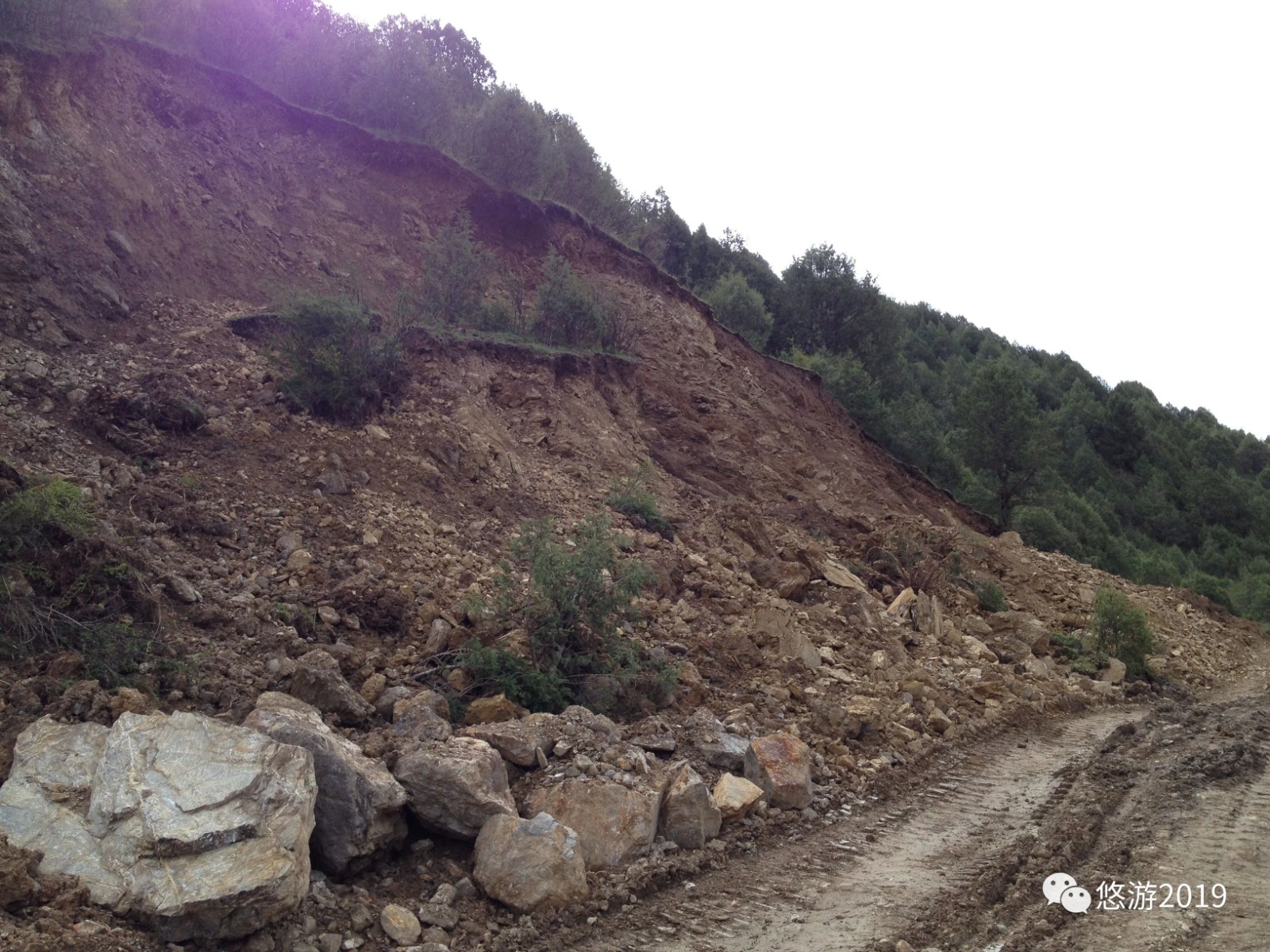

圖2 邊坡滑塌
病害發生后,技術人員采用在邊坡頂后部設置兩排∅140mm,壁厚6mm@1.5m,長15m鋼管制作的微型樁,樁頂采用筏板連接后,設置一排∅32mm鋼筋制作,長16m@2.0m錨桿進行預加固處治,防止坡體向后牽引,并對坡面進行掛網噴混凝土進行防護,繼而恢復坡腳擋墻工程進行的處治方案。
在微型樁施工完成,而樁頂部的筏板尚未施作時,由于微型樁長細比過大,且半坡上施工導致注漿質量欠佳,造成在斷層破碎帶為主的坡體內發育形成近圓弧形滑面后再次發生變形,形成了寬約80m,體積約2萬方的工程滑坡,坡后張拉裂縫向后擴展約25m,下錯約0.7m。
此外,該方案中的微型樁頂部設置錨桿工程也是欠合理的。因?yàn),全粘接剛性粘接的錨桿將很難與微型樁形成協調受力,這與預應力錨索微型樁的受力有著本質區別。
其次,在高海拔地區的松散、富水坡面上采用掛網噴混凝土進行防護也是合理的。因?yàn),松散坡體采用掛網噴混凝土很難形成兩者的結合,且在凍融作用下極易造成掛網噴混凝土損壞。

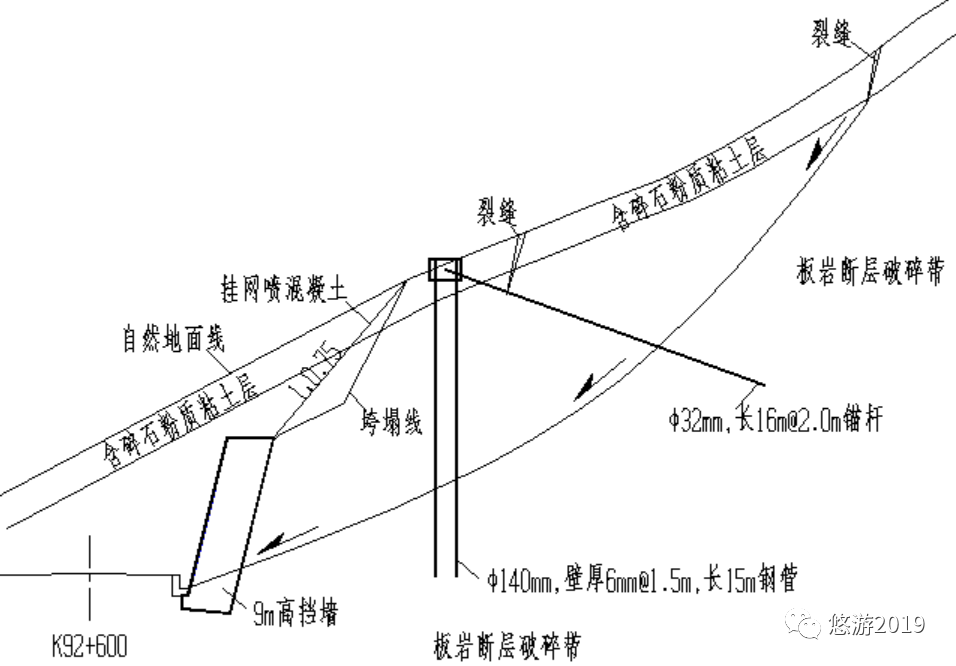

圖3 變更后坡體變形工程地質斷面釁

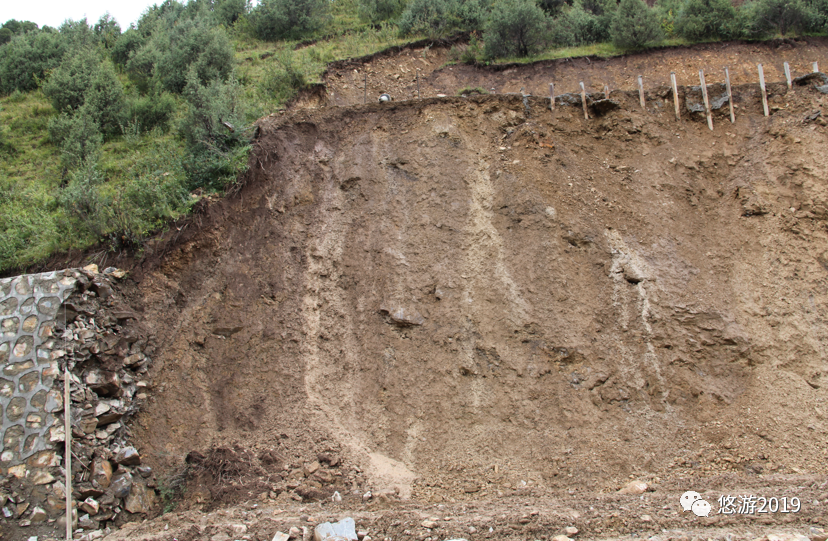

圖4 坡面滲水
圖5 坡體后部貫通性張拉裂縫
圖5 半坡微型樁傾斜變形
依據現場調查,筆者結合現場實際情況,建議:
1、在坡腳設置工程擾動較小,施工速度較快的輕型微型樁擋墻,有效實現對滑坡的整體支擋。即利用微型樁對整個輕型微型樁擋墻體系提供主要的抗滑、抗剪、抗傾覆作用,7m高的輕輕型擋墻主要起到微型樁群的連接作用。其中微型樁采用長9~12m,∅127m,間距為2m兩排精軋無縫鋼管制作,擋墻采用C20混凝土澆注,頂寬0.5m,底寬1.2m。
2、對墻后垮塌進行必要的清坡后,在陡坎部位設置錨桿長9m的框架工程進行加固,即對坡體的局部穩定性進行加固處治,繼而防止陡坎垮塌牽引后部坡體變形。
3、在坡腳設置長度為15m的仰斜排水孔,有效疏排坡體地下水。在坡后設置必要的環狀截水溝,有效截排后部地表匯水。

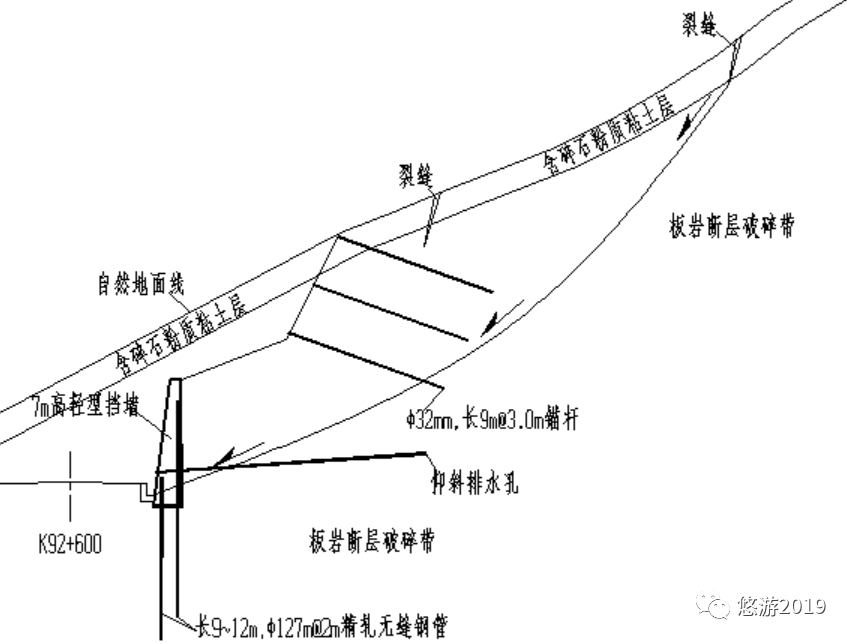

圖6 調整后的工程地質斷面圖
綜上,高海拔斷層破碎帶邊坡病害處治,宜盡量考慮到現場的實際情況,優先采用機械施作為主的輕型支擋工程,并宜將主要工程布置于易于施工平臺部位,從而有效加快工程施工進度,減小施工難度和提高工程施工質量。
作者:成永剛,博士,教高,注冊巖土工程師,中國巖石力學與工程學會滑坡與工程邊坡分會理事,中國土木工程學會非飽和土與特殊土專業委員會常務委員和交通巖土工程專業委員會委員,國際工程地質協會會員,中國國家公路建設項目評標專家,四川省交通運輸專業人才教育專家。
