一、設計書常見問題
2.“技術方法與技術要求”一節,普遍性真理抄錄多,結合調查區實際情況的論述少,要論述項目所采取各種工作方法的技術要求,如調查路線安排、RS數據分辨率和時相等。
3. 年度工作部署不具體,應該從時間進度和空間部署2個方面論
述,特別是對實物工作量的部署一定要精細、明確,應該詳細到防治工程設計部分的精度。
5. 成果圖件很重要,編哪些圖?怎么編?要提出方法和要求。
6. “關鍵技術問題”改為“專題研究”。
7. 工作部署圖編制問題。
二、不同工作階段具體要求
1. 資料收集
收集調查區已有地質調查和地質災害調查成果;購置調查區1:50000、1:10000遙感影像數據和 基礎地理數據,如 數字線劃地圖(DLG,Digital Line Graphic)、數字高程模型(DEM,Digital Elevation Model)、數字柵格地圖(DRG,Digital Raster Graphic)、數字正射影像圖(DOM,DigitalOrthophotoMap)數據;收集調查區氣象水文資料、經濟建設與社會發展規 劃資料。對所收集資料進行分類編錄整理,分析 可利用程度及存在問題,編制有關圖表、說明。
綜合分析,充分利用已有資料,編制以往工作程度圖、測區工程地質草圖。
2. 現場踏勘
任務下達后,承擔單位要組成高效項目組,系統 收集資料,全面掌握以往工作程度,加強室內分析研 究,開展野外踏勘和檢查核實,梳理和厘定工作目標、 內容和重點,草編工作圖件,設計技術路線和方法, 明細工作部署,編制實施方案或總體設計。缺少上述主要工作流程和依據的設計不予審查。設計編寫前一定要開展野外踏勘,否則部署不到位。
現場踏勘的目的:
為使地質工作的設計和部署切合實際,需要事先對工作現場的地質和施工條件等進行實地的概略調查和了解,以確定填圖單位、工作部署等 。
現場踏勘的 內容:
根據地質草圖、地質災害草圖,了解測區基本地質條 件、工程地質條件和地質災害狀況;選擇有代表性地層巖性、地質構造、地質災害的地段作為踏勘線路; 選擇典型地質剖面,作為工程地質柱狀測制位置。

工作部署圖

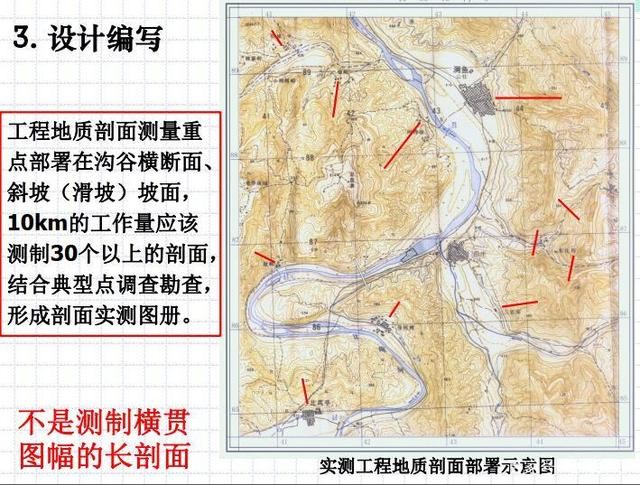

剖面工作部署
4. 遙感解譯
根據調查對象和調查精度,選用中、高分辨率衛星、 航空遙感以及無人機遙感等信息源的影像數據
1:50000標準圖幅地質災害調查評價以高分一號, 02C衛星等影像數據為主要數據源,統一按照標準圖 幅編制遙感影像圖。
1:10000重點調查區地質災害遙感解譯,可用空間 分辨率優于1米的衛星影像(QuikBird、IKNOS、RapidEye)或航空遙感數據,推薦無人機航拍技術 。

遙感解譯
5. 地面調查

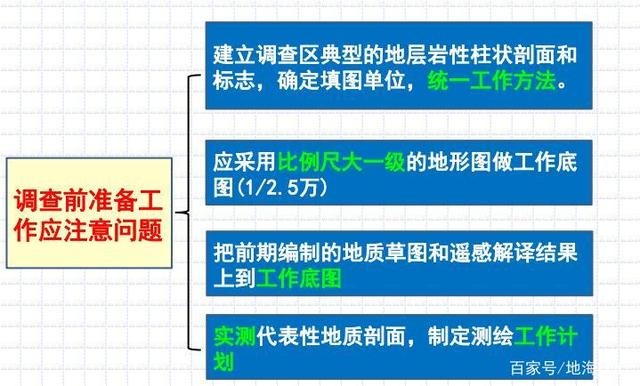

1)野外調查前的準備工作
搜集整理各類有關資料(包括前人編制的地質圖、地貌 圖、第四紀地質圖、工程地質圖等);進行野外踏勘,實測地質地貌剖面;編制綜合綜合工程地質草圖;編制遙感解譯圖,主要解譯地貌、構造、植被、土地 利用類型、物理地質現象、地質災害等;結合圖幅實際情況,編制地質災害調查工作細則,促進對資料的分析、消化,了解工作區各類地質界線的分布和地下水系統結構,把握存在問題,為確定調查路線、細化各類地質單元奠定基礎。

野外調查

注意問題

路線規劃

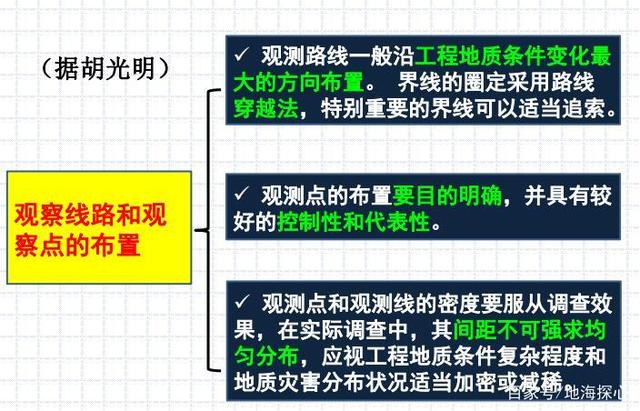

規范要求

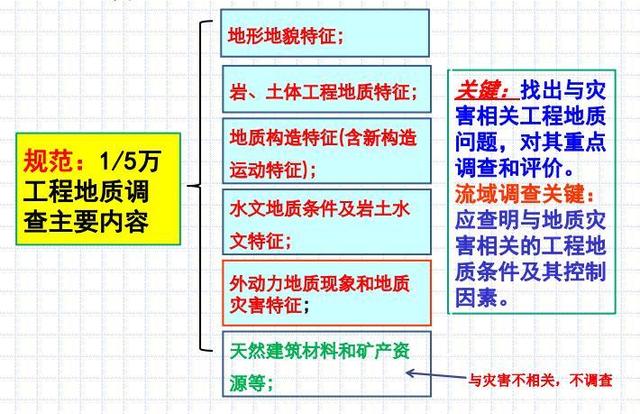

2 區域工程地質調查
1、已經開展過1:50000滑坡崩塌泥石流災害詳細調查的地區, 采用路線穿插和重大隱患點核查的方法,同時要開展區域工 程地質條件補充調查(資料收集、以編為主,結合野外路線 核查和工程地質剖面測制進行補充,每個圖幅有2-3條地質路 線調查)。
2、尚未開展1:50000滑坡崩塌泥石流災害詳細調查的地區,同時開展區域工程地質調查 (編測)和地質災害調查:充分利用1:5萬區域地質調查成果和1:20萬區域地質調查手圖;收集地質調查資料,測制并建立工程地質標準剖面,野外突出地貌、軟弱地層、地質構造調查,修正、補充地質界線。

規范要求

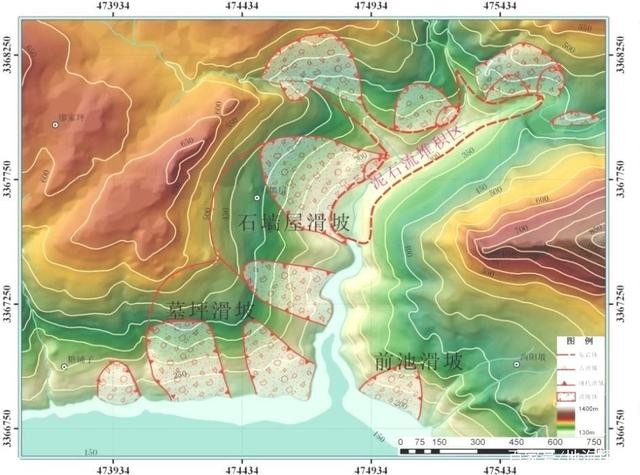

長陽清江地質災害編錄圖(1:10000)
3.區域工程地質調查

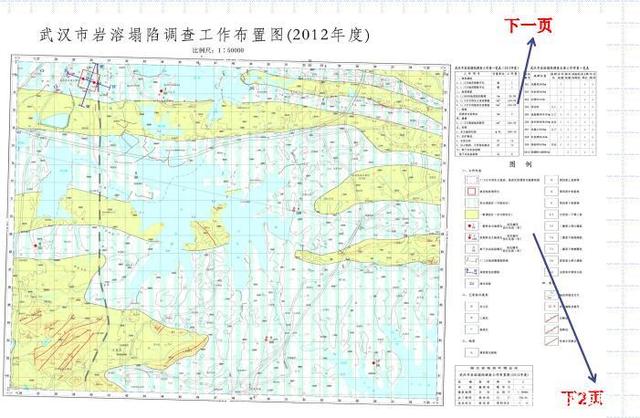

遙感調查(測繪)與實地路線測繪相結合, 主要內容包括地形地貌、地層巖性(巖土體)、水文地質、斜坡結構類型、地質構造、新構造與地震、人類工程活動等 調查觀測點要控制主要地貌單元、地質構造、工程地質巖組、水文地質單元等。

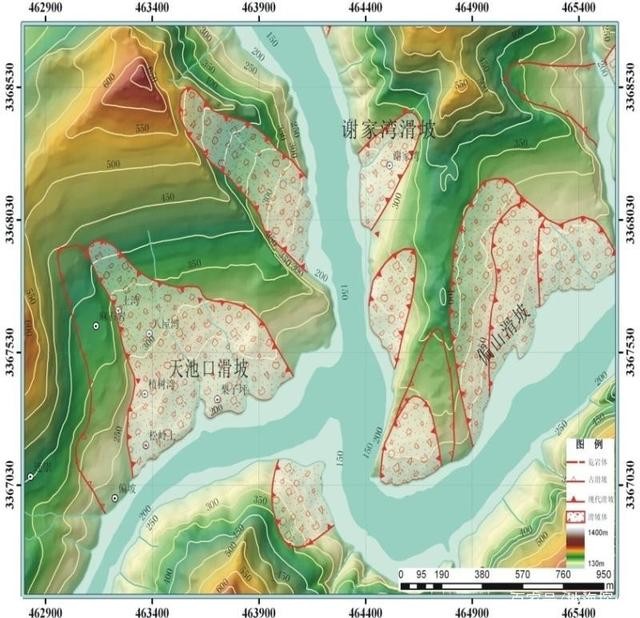

長陽清江地質災害編錄圖(1:10000)

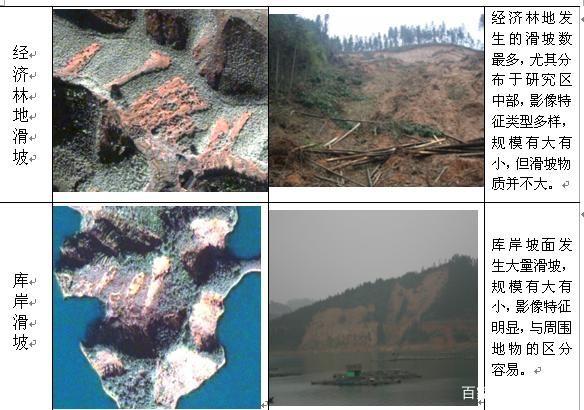

重點區的地質調查需要查明影響斜坡穩定的因素,宏觀類比分析斜坡穩定狀況,劃分斜坡的工程地質類型,編制工程地質圖與斜坡穩定性評價圖。 對重點區已發生的滑坡、崩塌、泥石流等地質災害點進行工程地質測繪。 對滑坡復活可能性及復活后可能的威脅范圍進行評估,調查評估復活性地質災害威脅的人員數量和經濟損失,提出防治規劃建議。

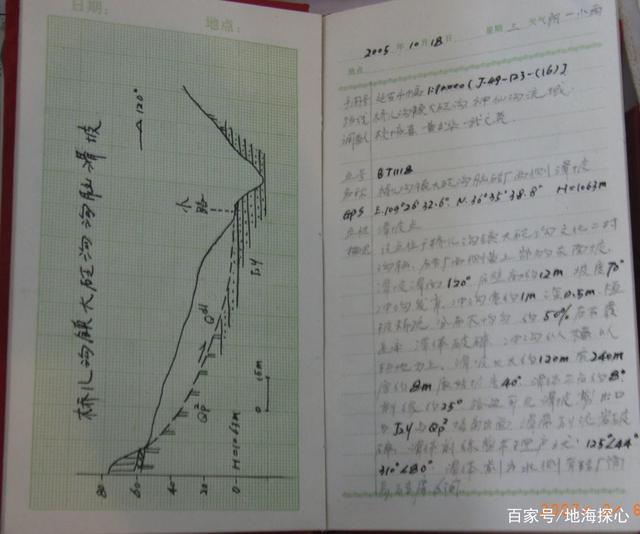

野外記錄要在當天晚上整理時對重要數字著墨

野外繪制剖面圖,應與文字描述對應,圖 面要素齊全,使用約定俗成的符號、代號。

調查表中的插圖,可根據現場繪制在野外記錄本上的圖, 在當天晚上整理、轉繪

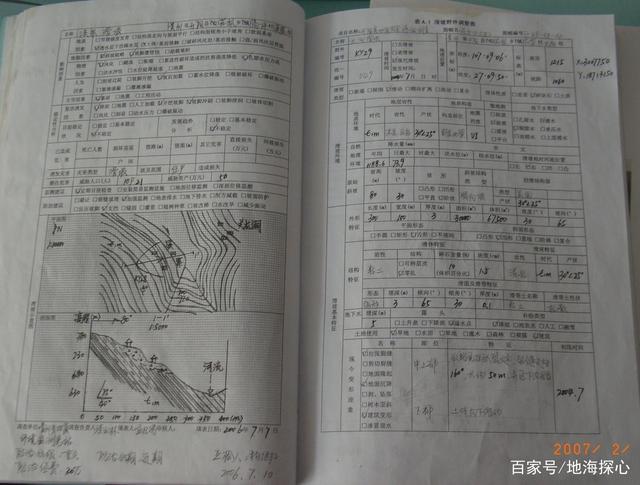

每個觀測點的地質環境條件,地質災害特征,除按規定填 寫調查表外,還要用野外記錄本進行詳細記錄。記錄必須 與野外草圖相符,凡圖上表示的地質現象,均必須有記錄。填表和記錄要做到目的明確、內容全面、重點突出、數據 無誤、詞語準確、字跡工整,并附示意性圖件(平面圖、 剖面圖、素描圖等)和照片。 對各類地質災害形成條件、影響因素、誘發因素的描述應分清主次。特別是誘發因素的分析,要用數據說明。如降 雨誘發,應盡量搜集災害發生前的降雨時間、雨量數據; 如人工切坡誘發,應訪問切坡的時間,測量切坡后的坡度、高度。
4.野外原始資料的檢查
1、自檢,調查組成員在觀察點現場檢查。
2、互檢,在野外測繪過程中,調查組之間互相檢查。
3、專檢,項目負責組織專門人員,在野外工作結束前, 對原始資料進行專門檢查。
